項目實施
1.項目任務分工

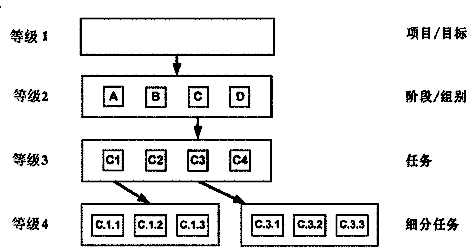

項目任務細分
WBS(任務分解)分類方式可以比較系統地分析和表達項目中的每一項任務。這種方式是以動作和過程為分類的主導依據,WBS分類方式實際上分三大階段:策劃方案階段、實施方案階段和分析方案階段。
DBS結果分解分類方式是以結果為輸出進行分類的,比如市場調研,輸出的第一個是計劃報告,第二個是實施報告,第三個是分析統計報告。
在資源緊張的情況下,還要根據資源重新進行任務分類。
要根據條件選擇對行動實施更加有利的分類方式。
矩陣圖的應用
項目責任分工

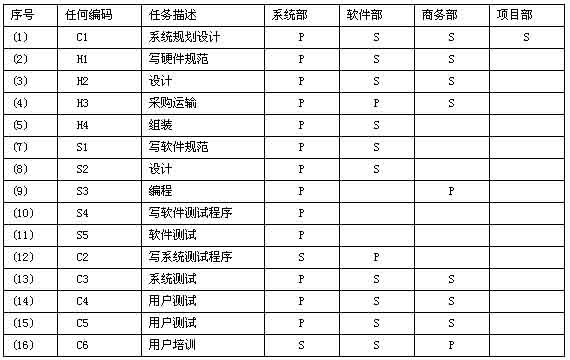

項目責任分工矩陣圖
項目任務分工進行之后還要進行項目責任分工,如上圖中,P表示該任務的負責部門,S表示該任務的協助部門。
項目工期的確定與項目預算
1.項目關鍵路徑
(1)關鍵路徑為項目工期最短、進度最佳的路徑
(2)關鍵路徑是用時最多的活動路徑,因此是網絡圖中最長的路徑
(3)關鍵路徑上的任何活動延期均將導致項目延期;有時關鍵的路不止一條。
2.項目進度計劃

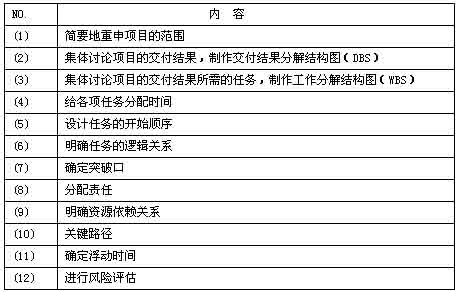

當把上面的這些問題都考慮清楚以后,就需要畫一張甘特圖來表明項目計劃。
(1)結合分工計劃與進度計劃
(2)簡潔明了,廣泛用于項目執行與監控
●傳統手工繪制,修改麻煩
●使用項目管理軟件便于修改,并且可以實現鏈接
(3) 實用技巧
●分級繪制甘特圖
●繪制標準總圖和分項任務圖
●人員分工與時間安排分開

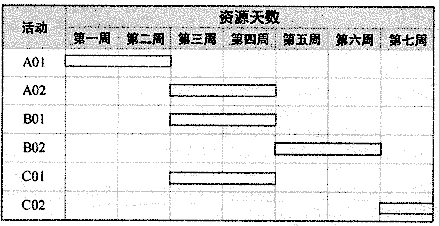

甘特圖
3.項目資源配置
資源估算
對項目資源進行有效的配置可以取得良好的效果,這就要求我們在不延長項目工期情況下盡可能有效地利用資源。
資源配置技巧:
(1) 在設計網絡圖時考慮資源的約束
(2) 有效利用資源
●在項目規定時間范圍內平衡資源的使用;
●在有限資源下,確定最短的項目進度計劃。
(3) 分工排序時需考慮
●技術約束;
●資源約束。
6.項目預算
項目預算分解兩種方式:
(1)假設資源是足夠的
●自上而下:將估算成本分攤到各項目任務。
●自下而上:根據各項細分任務確定所需成本。
●項目活動預算成本BC之和=項目總預算成本TBC。

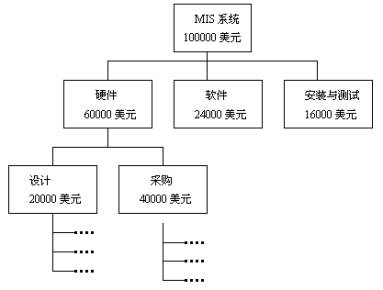

(2)在資源有限的情況下,應該按照固定的資源進行合理的計劃預算。下面就是一個在資源有限的情況下的計劃預算。

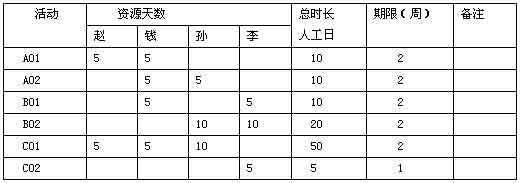

項目預算
4.項目風險評估
項目管理中存在很多的變數,有很多風險,所以在項目管理中有一個風險管理問題。做項目管理的時候一定要進行風險評估。
風險評估包括這樣幾個要素:
風險對達成目標會造成多大影響
風險發生的概率大嗎
風險是可以測量的嗎
為你想到的各個風險因素評分,分值最高的就是你需要做出應急方案之處。
5.項目計劃清單
項目計劃做完之后,要用項目計劃清單進行檢查。
項目計劃清單
項目成功的關鍵:
SMART項目管理
項目溝通
項目經理
團隊建設
項目管理軟件簡介
常用的項目管理軟件是PROJECT,它在項目管理中能夠起到很多方面的作用:
●編制、組織、分析、計算信息
●計劃方案優化
●診斷與維護計劃
●信息共享
●跟蹤監控任務的執行
它的特點是:精確性 ;具有處理復雜問題的能力 ;可維護性和可更改性;假設分析。
在應用PROJECT軟件中應避免的問題:
●沉溺于軟件程序中,忽略人的因素
●過度依賴軟件,忽視管理工作
●安全錯覺
●信息超載
對項目進行管理就是要有計劃、有組織,按預定時間、預算成本和質量標準順利完成項目任務。這一章主要介紹了項目管理的基本概念和項目的計劃與控制,希望通過學習你能夠對項目管理有一個初步的認識,并且能夠認識到項目管理計劃的重要性,有條理、有步驟地做好項目的計劃與控制。
